中機五建山東生活垃圾焚燒發電PPP項目B區筏板大體積混凝土完成整體澆筑
發布日期:2018-08-06 14:45:57
江淮機電網8月6日從中國機械工業第五建設有限公司了解到 7月29日上午,齊魯大地上,一群來自中機五建的建設者們正在進行泗水縣生活垃圾發電PPP項目B區筏板混凝土澆筑前準備工作。監理、業主及質檢站鋼筋簽字驗收完成,具備澆筑條件后,所有崗位人員立即就位,收料、試塊、安全、質檢人員各司其職,在項目部統一協調下,澆筑工作緊張有序的轉動起來!

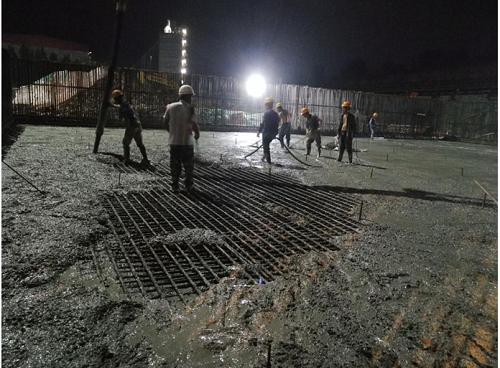

2臺55米泵車相繼進場,南北兩側各一臺,基坑全覆蓋澆筑無死角,20公里外的攪拌站里正在有序的進行著進料,攪拌和聚丙烯纖維添加工作。第一輛20m3罐車進場,筏板澆筑也正式開始,隨后4輛混凝土罐車相繼進場,按序停在泵車一側。
從29日上午11時開始到30日凌晨,兩個班次13個小時輪番奮戰,伴隨著泵車最后一聲鳴笛,B區筏板1250立方混凝土澆筑順利完成,為下一道工序的進行打下堅實基礎。
